地下室通風管道保溫層施工步驟
2023-06-21       來源:尤特森

  地下室因常年處于陰冷潮濕的環境,而且溫度變化與外面相對比較大,地下室通風管道不進行保溫處理,容易出現水汽凝結、冷熱交替引起的熱損失等問題,會影響到風管的使用壽命和空調系統的效率。

  今天尤特森小編給大家整理了地下室通風管道保溫層施工步驟,選擇的管道保溫材料是橡塑,主要是橡塑具有良好柔韌性和保溫吸音特點,而且在防水保冷性能上比巖棉和玻璃棉要好。

地下室通風管道保溫層施工步驟

  一、施工準備

  1、各系統風管走向、坐標、標高進行安裝,一個準確無誤,風管漏風量、漏光量檢測完畢要滿足相關要求。

  2、根據風管型號編制下料清單。

  3、技術人員向施工人員進行技術說明,對保溫材料的尺寸和要求進行清楚的說明,并做好工作指導記錄。

  4、編制現場進行加工操作系統平臺的搭設方案,確保工程施工條件滿足設計方案實施。

地下室通風管道保溫層施工步驟

  二、保溫施工步驟

  1、風管表面清理

  使用抹布、油漆刷等工具將表面附著的灰塵或膩子清洗干凈,確保風管表面清潔無雜物,不影響表面刷膠。

  2、根據風管尺寸進行橡塑保溫板下料

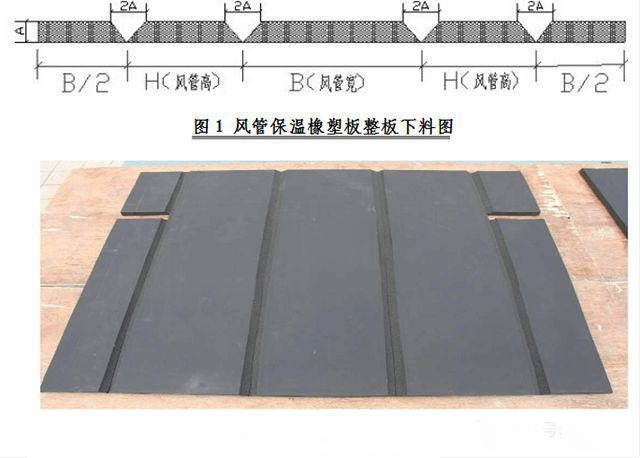

  橡塑保溫板進行下料分為直管段、彎頭、變徑管及風閥部件等,全部實行整體統籌下料,按風管規格,在板材上畫出V型槽線及45度角斜坡線,風管通過四個具有棱角翻邊采用45度角裁切對接,確保風管底部或頂部只出現這樣一道粘貼縫。

地下室通風管道保溫層施工步驟

  3、風管表面及板材刷膠

  保溫膠應均勻的涂在金屬風管、部件或設備的外表進行面上,無空隙,無遺漏。刷膠順序先刷橡塑保溫材料,再刷風管通表面的進行,要求結構膠膜均勻無流淌。

  4、橡塑板粘貼

  待刷完保溫膠靜置2分鐘后,首先粘貼頂板及兩側橡塑板,用拍板反復按壓,確保隔熱材料與風管、部件或設備緊密結合,然后粘底部隔熱板。對于一個直角彎頭、乙字彎等不規則運動部件可采用四面進行單獨使用粘貼,側立面壓上下底面的方式。

  5、法蘭保溫

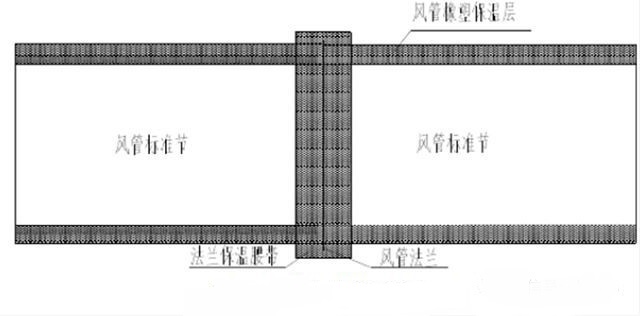

  對于兩節風管的法蘭連接處,采用增加腰帶的方式保溫,腰帶寬度以100mm為宜,粘貼牢固后按壓平整。

地下室通風管道保溫層施工步驟

  6、檢查驗收

  橡塑保溫板粘貼完畢,用水平尺檢查平整度,對超出標準偏差范圍的同部位要進行局部按壓,確保表面平整度。橡塑板粘貼修整完畢,經項目部自檢后,報監理單位進行質量驗收。

  值得注意的是,地下室通風管道除了保溫施工,還需要關注是否需要防火、隔音等。

  以上便是地下室通風管道保溫層施工步驟的內容講解,后續想了解更多保溫施工相關知識,請關注尤特森新材料。
